日前,耐克森挪威公司正布置Beatrice海上风电场的首段输出电缆。

Beatrice海上风电场的首段输出电缆开始安装

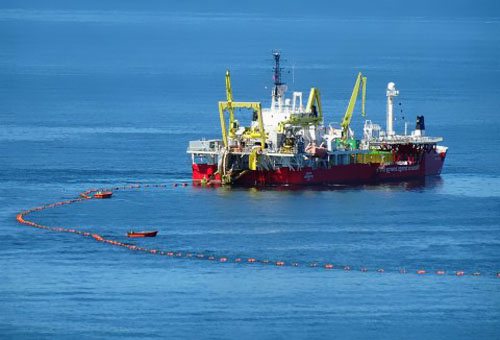

布置作业将以装置接近波特哥顿的近岸区域的首段33千米输出电缆开端。装置工程将使用敷设船Skagerrak施行,并且在开工前进行调研。

一旦准备作业完结,电缆敷设船将在近岸终端敷设电缆,电缆绑缚在漂浮物上。跟着电缆输出,将由5-8座小型作业船拖曳,并入电缆接通管道。电缆终端将由接通管道连接到地上绞盘终端,尔后经过管道抵达岸上联合定位点。接通完结后,绑缚漂浮物将被移除。

输出电缆将暴露在海床上,到第二段敷设完结后一同埋葬海底。一切敷设作业有望10月底或11月初完结。
